牟定供电局加快迎峰度夏电网工程建设

日期:2025年07月24日   作者:赵光荣 胡珍   来源:牟定县融媒体中心    点击:[]

随着气温的逐渐升高,用电负荷急剧攀升,为做好迎峰度夏电力安全可靠供应,牟定供电局从电网建设、运维检修、应急保障、用户服务等多方面入手,全力保障夏季高温、高负荷期间电力安全可靠供应。

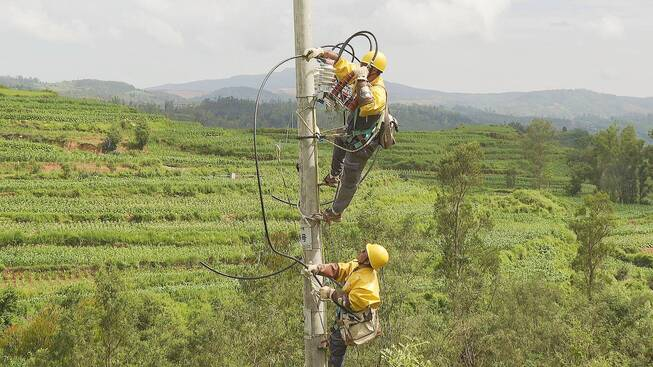

在新桥镇桃苴和顶头村委会10千伏配网基建施工现场,施工人员正忙着进行导线展放、安装金具及绝缘子、紧线等作业。“这一条线路的建设,我们是在3月份开始进行建设,计划在8月份进行投产,投产了以后会大大的改善顶头、桃苴村委会的用电问题,原来一些大点的设备无法使用的,现在已经完全的满足,大大提高了这个民生用电问题。”牟定供电局建设管理中心质量安全管理专责张文友告诉记者。

新桥镇桃苴村委会盐柴河村至顶头村委会顶头村部分10千伏线路建设时间久远,存在设备老化、线径较细等问题。随着电网迎峰度夏工作的推进,配网负荷攀升、电力设施薄弱等短板问题逐渐凸显。今年3月,牟定供电局投入项目资金322万元启动了该项目建设工作。项目投产后,顶头、桃苴两个村委会群众用电需求将得到全面保障。“通过这一次改造以后,整个用电供求已经得到很大的满足。同时各种用电安全保障已经是得到翻天覆地的变化,老百姓对这一项工程的建设比较满意。”新桥镇顶头村党总支书记杨彦雄说。

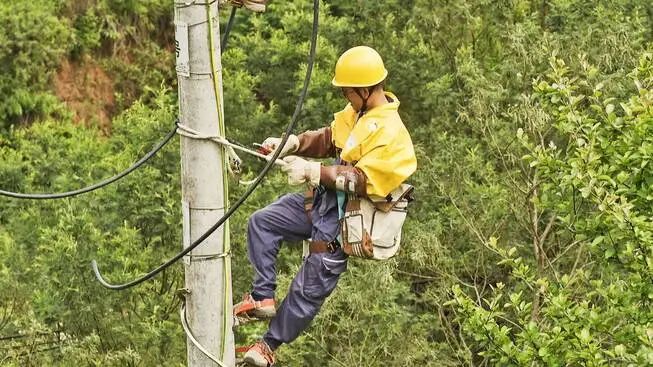

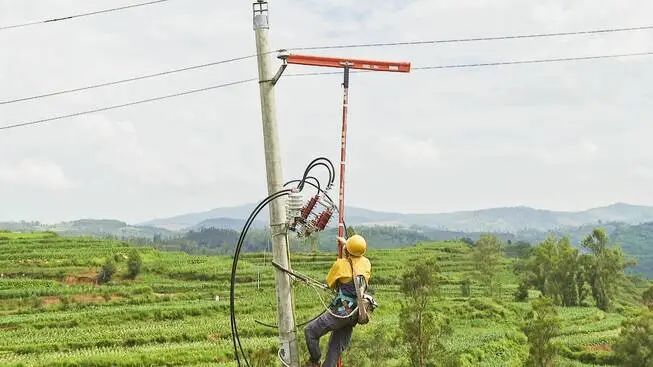

此外,牟定供电局还加大带电作业频次,最大限度减少停电时间和范围,在10千伏杨冲线作业现场,带电作业人员精准完成避雷器三相引流线搭接工作,保障供电区域内群众“零感知”用电。“避雷器的作用,是在打雷下雨的时候,把这个高电压导入大地,保证这个我们设备安全,避免这个设备损坏,提高用电的可靠性,为广大用户提供更好的供电服务。”牟定供电局配电管理所带电作业班班长王强说。

为解决部分农村配网存在的电压低、重过载和安全隐患等问题,牟定供电局持续推进电网升级改造,结合新一批配电网改造项目加快推进农村配网基础设施建设。今年迎峰度夏期间,牟定供电局共投入1917.94万元,新建电杆887基,新建和升级改造11条10千伏线路共计39.13千米,涉及16个变压器台区,累计更换变压器(含增容)14台,0.4千伏供电线路9.7千米,累计开展带电作业156次,通过系列工程项目的实施,全面保障全县广大群众、企业生产生活用电。
